Dự án Bcons Solary tiếp tục được triển khai thi công đồng bộ trên các tháp, với các hạng mục kết cấu và hoàn thiện được thực hiện theo đúng tiến độ.

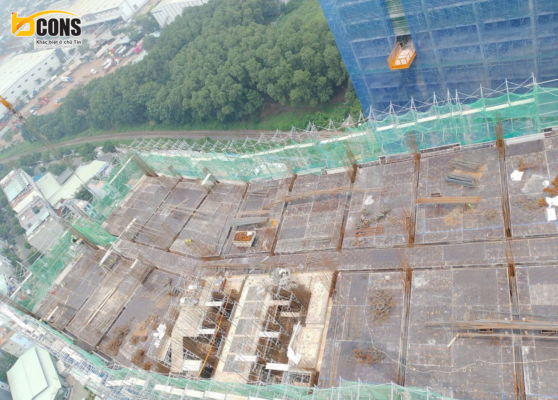

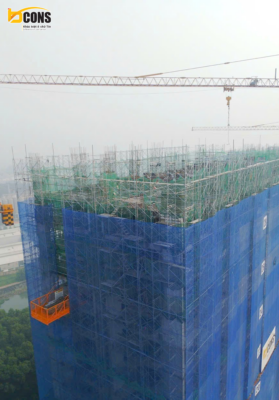

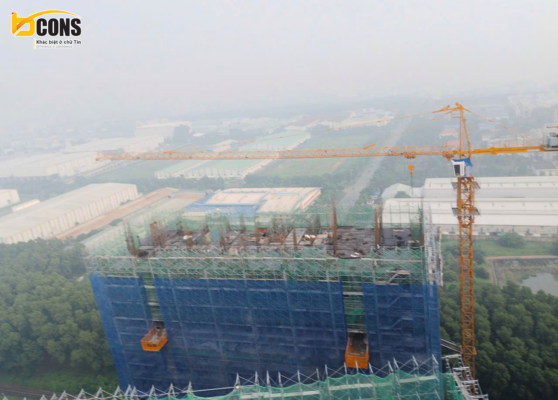

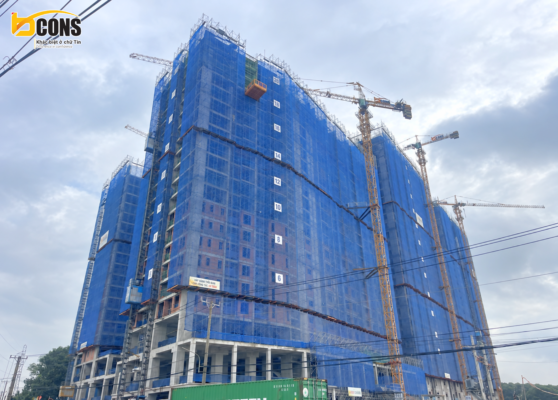

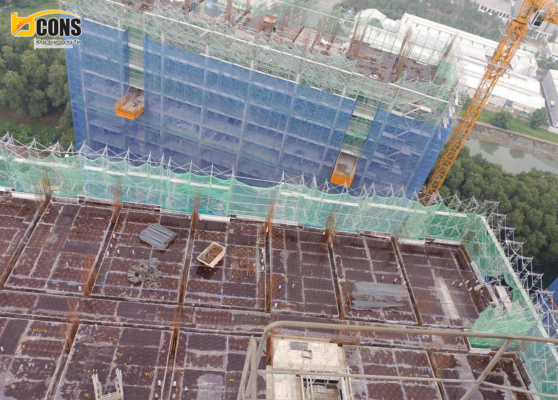

Tiến độ thi công:
- Tháp A: Kết cấu đến tầng 29, chuẩn bị đổ bê tông dầm sàn tầng 30; xây tường đến tầng 19.
- Tháp B: Kết cấu đến tầng 29, chuẩn bị đổ bê tông dầm sàn tầng 30; xây tường đến tầng 19.
- Tháp C: Kết cấu đến tầng 21, chuẩn bị đổ bê tông dầm sàn tầng 22; xây tường đến tầng 12.
- Tháp D: Kết cấu đến tầng 21, chuẩn bị đổ bê tông dầm sàn tầng 22; xây tường đến tầng 15.
Các hạng mục đang được tổ chức thi công theo đúng kế hoạch, đảm bảo chất lượng và tiến độ trên toàn công trường, hướng tới những bước hoàn thiện tiếp theo của dự án.
